Bauetappen Leitungsbau – Wärmeverbund Frick

  • IWB baut in Frick Wärmeleitungen für den neuen Wärmeverbund Frick
  • Die Bauarbeiten sind in kleine Etappen eingeteilt, sodass es möglichst wenig Einschränkungen gibt
  • Die Arbeiten dauern von April 2024 bis Ende 2025

Aktuelle Bauetappen - Herbst 2024

  • 6: Tiefgarage Leitungsbau ohne Tiefbau, 02.04.2024 bis Herbst 2024
  • 8: Schulstrasse Etappe 3, Juli bis September 2024
  • 11: Schulstrasse Etappe 4, Herbst 2024 bis Frühling 2025

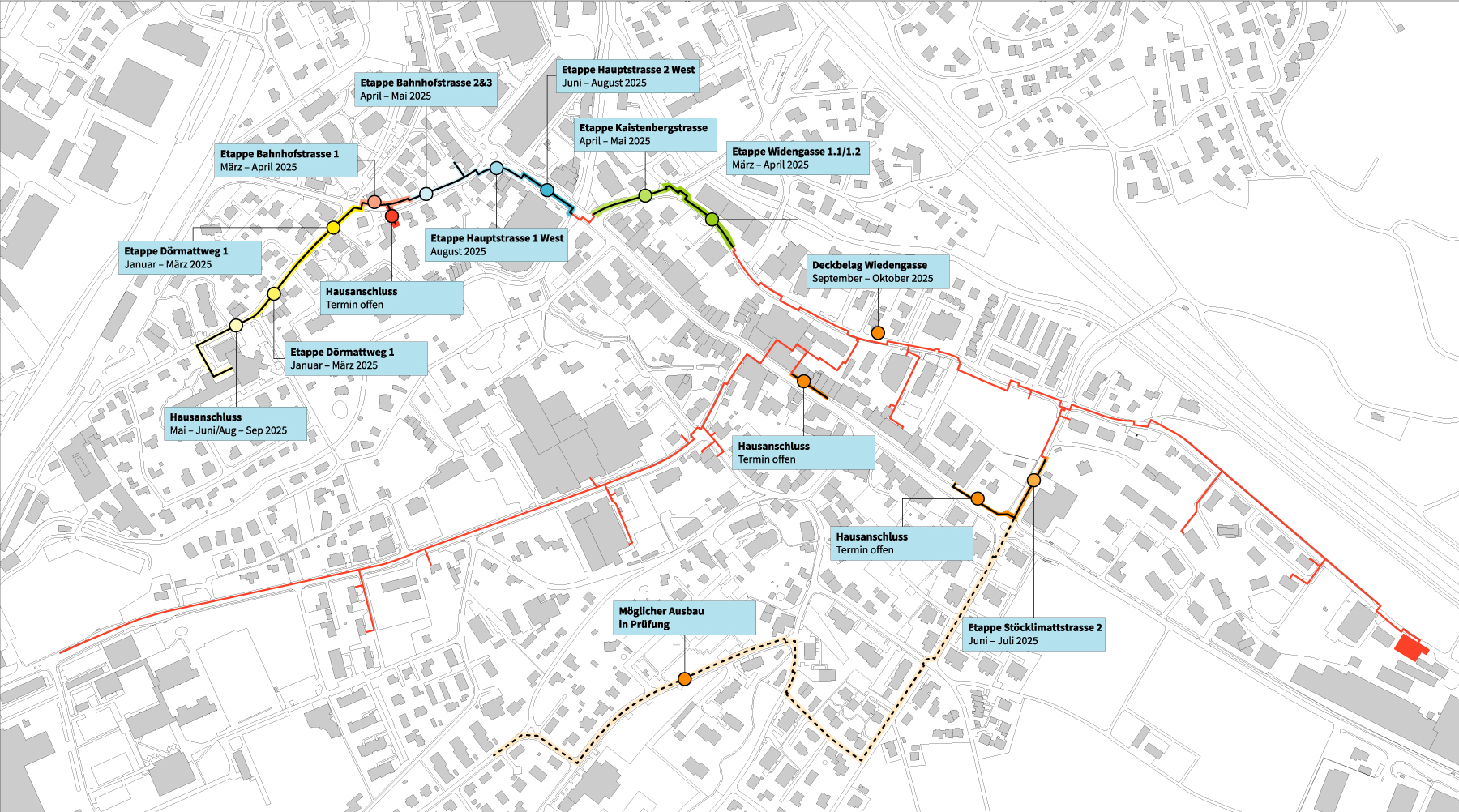

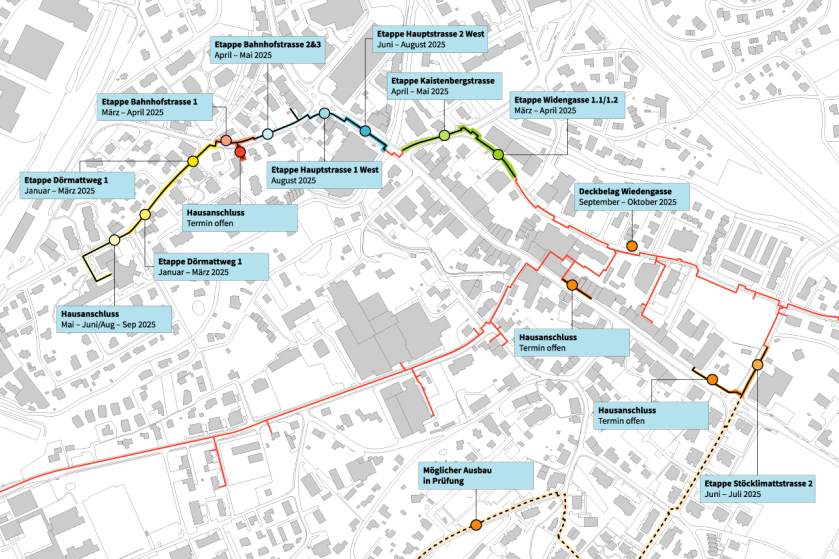

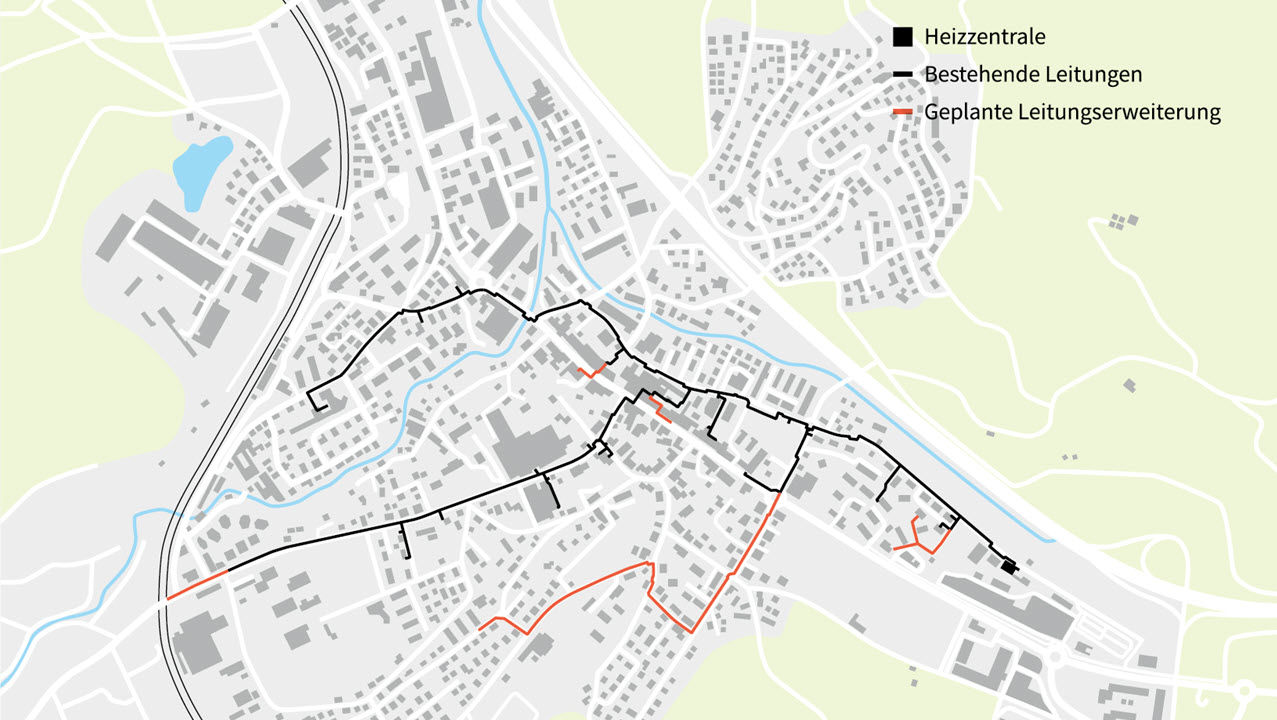

Übersichtsplan Bauetappen Leitungsbau – Wärmeverbund Frick

  • 1: Stieracker Etappe 2, Sommer bis Herbst 2024
  • 2: Stieracker Etappe 1, Juni/Juli 2024
  • 3: Widengasse Etappe 1, 02.04.2024 bis Mai 2024
  • 4: Widengasse Etappe 2, 2025
  • 5: Tiefgarage Hausanschlüsse, Sommer 2024
  • 6: Tiefgarage Leitungsbau ohne Tiefbau, 02.04.2024 bis Herbst 2024
  • 7: Hauptstrasse Etappe 1, Sommerferien 2024
  • 8: Schulstrasse Etappe 3, Juli bis September 2024
  • 9: Schulstrasse Etappe 1, 02.04.2024 bis Mai 2024
  • 10: Schulstrasse Etappe 2, Mai/Juni 2024
  • 11: Schulstrasse Etappe 4, Herbst 2024 bis Frühling 2025
  • 12: Kaistenbergstrasse, 2025
  • 13: Hauptstrasse, Sommerferien 2025
  • 14: Bahnhofstrasse, 2025
  • 15: Dörmattweg, 2025
  • 16: Grubenstrasse, 2025

Bitte beachten: Der Lageplan wird regelmässig aktualisiert. Aufgrund örtlicher Begebenheiten und der Witterung kann sich der Terminplan im Verlauf des Projekts noch ändern.
(Quelle: IWB. Stand: Sept. 2024.)




Weitere Infos




ADRESSE

GEWERBE REGION FRICK-LAUFENBURG
5070 Frick

Emailadresse für allgemeine Anfragen:
info@geref.ch


Weihnachten in Frick
Laufenburger Altstadtweihnacht
